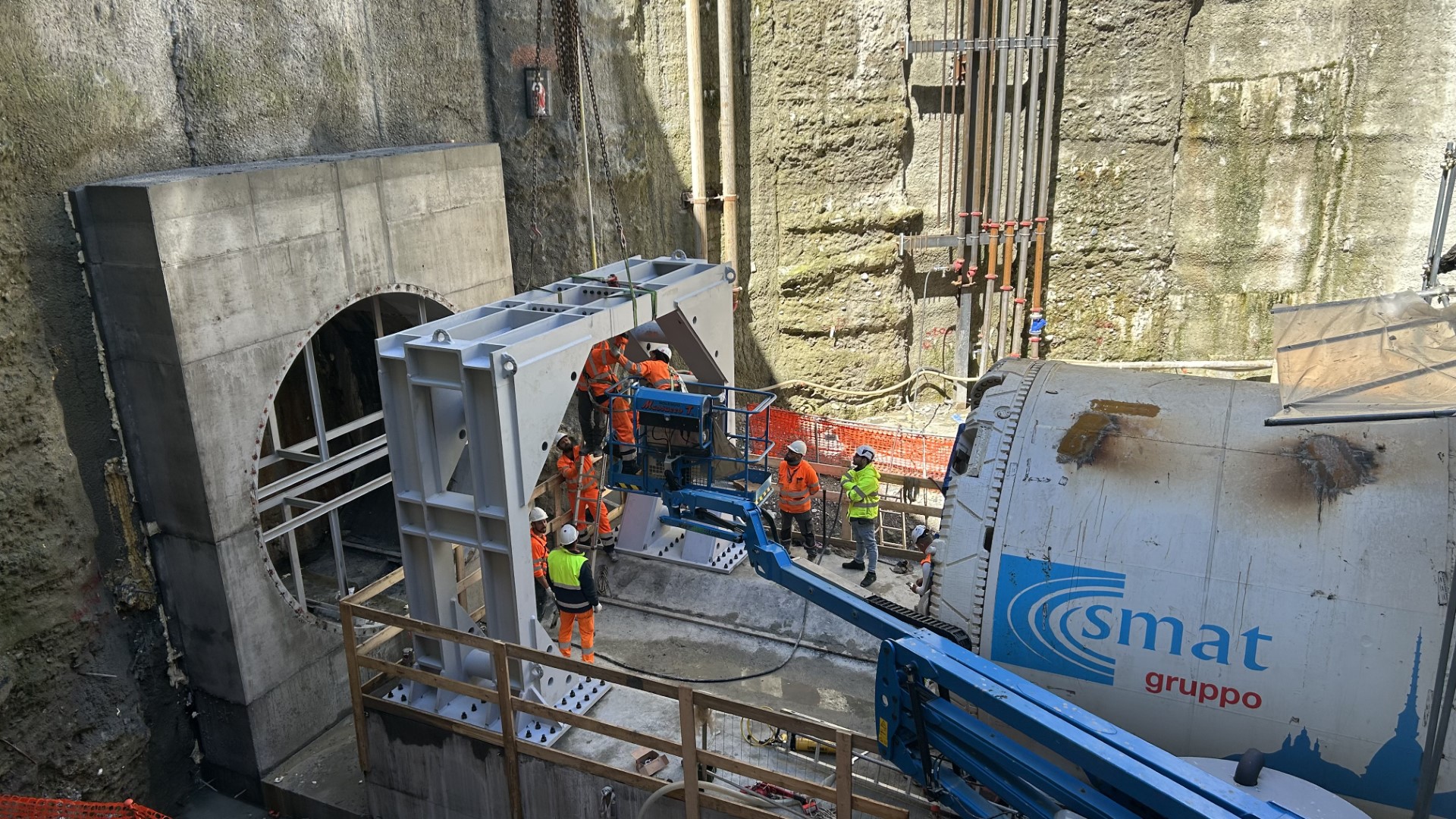

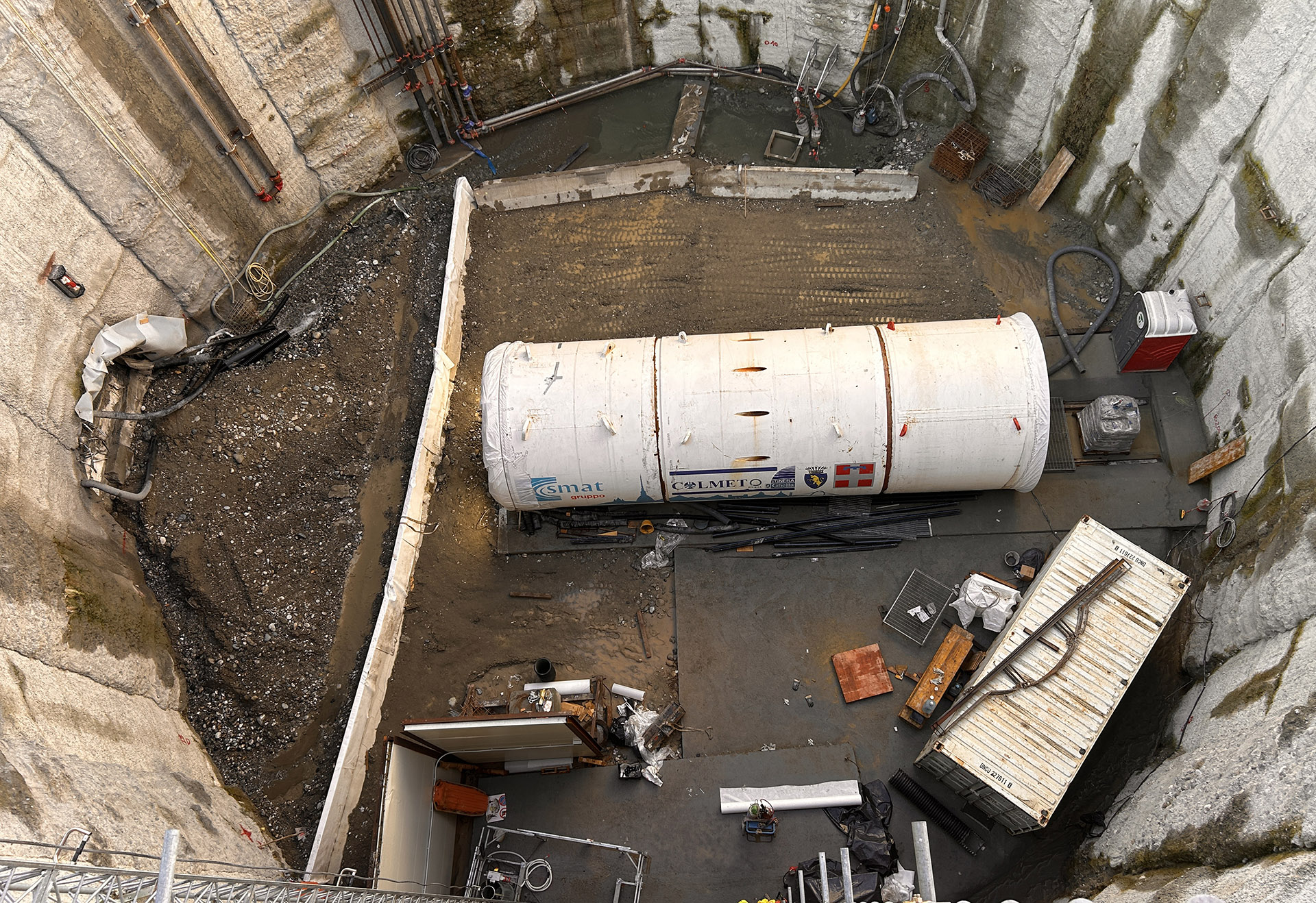

Fornitura di sistema di lancio TBM; progettazione impiantistica propedeutica per scavo meccanizzato e assistenza al cantiere
2019 | ONGOING

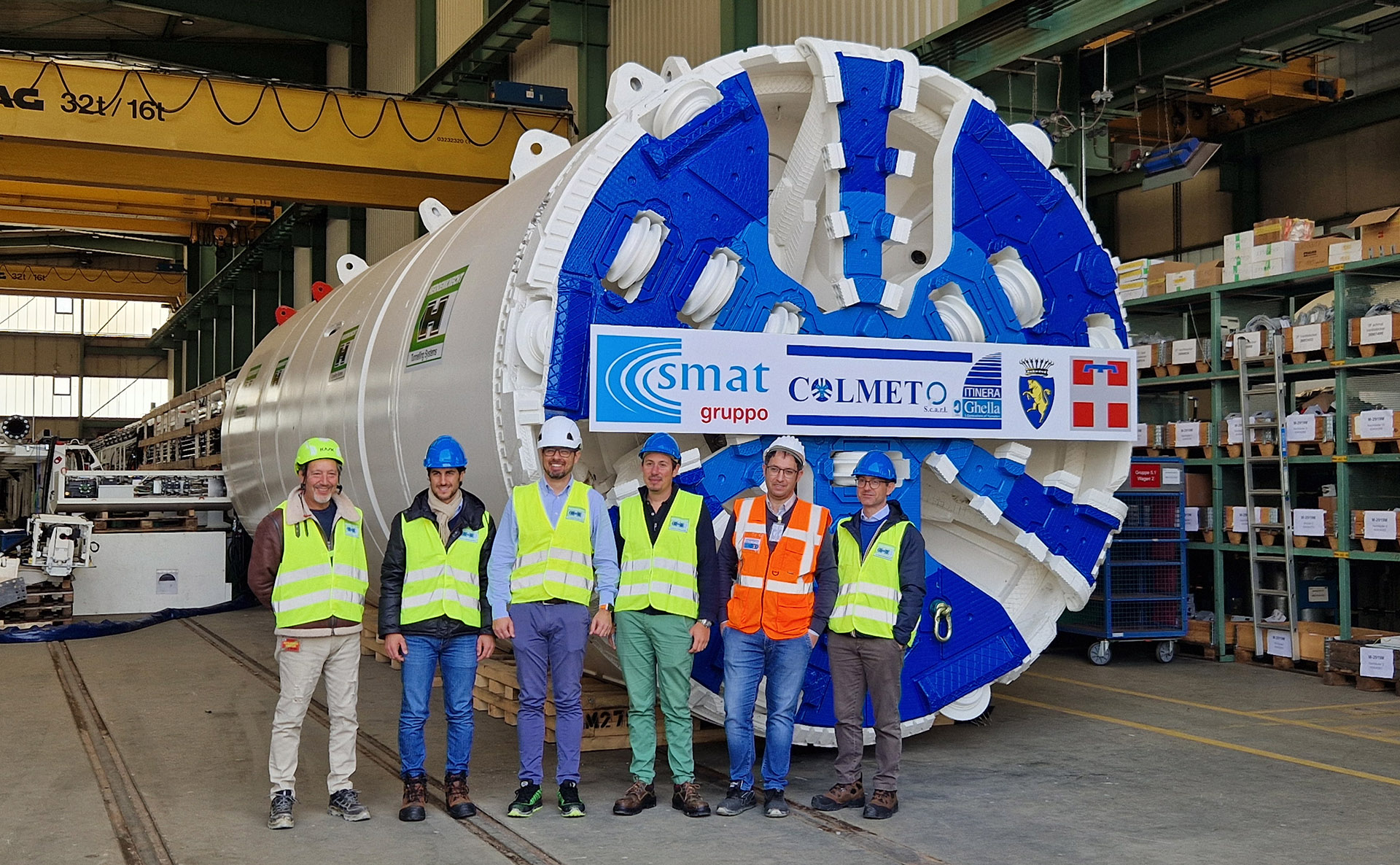

Tunnelpro è stata attivamente coinvolta nel progetto COLMETO sin dalle fasi iniziali. Già nel 2021 l’ufficio tecnico ha affiancato Ghella nella definizione delle specifiche tecniche della TBM, una Slurry del diametro di 4,08 m, nonché nella progettazione preliminare dell’impianto slurry a servizio della macchina.
Nello stesso periodo ha inoltre collaborato allo studio preliminare della cantierizzazione, alla definizione delle procedure di montaggio e avviamento della TBM e all’analisi della metodologia di scavo.
Alla fine del 2022 il Consorzio COLMETO Scarl ha affidato a Tunnelpro un incarico per la fornitura degli elaborati necessari alla definizione di tutte le opere provvisionali connesse allo scavo meccanizzato. Il contratto, completato nel 2024, ha riguardato la progettazione delle metodologie di montaggio, avviamento e smontaggio della macchina, la definizione delle procedure operative di scavo, la redazione degli elaborati planimetrici di cantiere, lo studio degli impianti elettrici e idraulici e la fornitura dei disegni di assieme delle principali attrezzature necessarie per lo scavo con TBM.

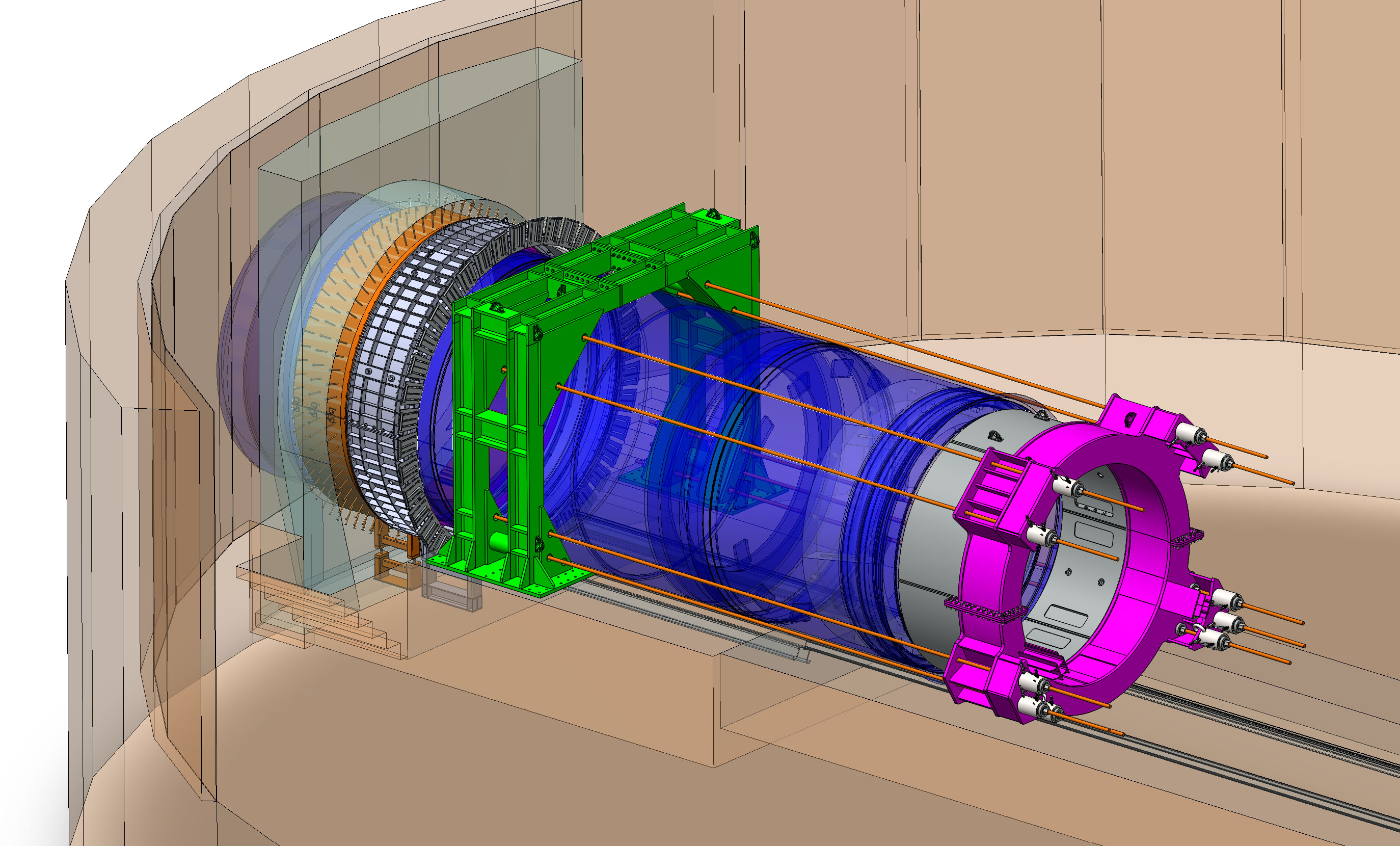

All’inizio del 2025 il Consorzio COLMETO Scarl ha inoltre commissionato a Tunnelpro la progettazione e la fornitura della “Thrust frame”, del “Thrust ring” e del “Seal ring”, una speciale struttura di partenza della TBM — completa di anello di spinta — installata nel pozzo di avvio per consentire l’inizio dello scavo in condizioni di spazio limitato, nonché di un anello di tenuta posizionato all’imbocco della galleria, indispensabile per permettere l’avvio dello scavo in pressione.
A fine 2025 TunnelPro è stata incaricata anche della progettazione e fornitura del “break-out / break-in system”, una speciale struttura metallica che consente alla TBM di attraversare i pozzi presenti lungo il tracciato qualora questi siano stati realizzati prima del passaggio della macchina.
